华能海南东方电厂码头沉箱安装顺利完成

  • 2008/06/10 10:44:00
  • 来源:中交四航局
  • 作者:李锋
  • 2790次阅读

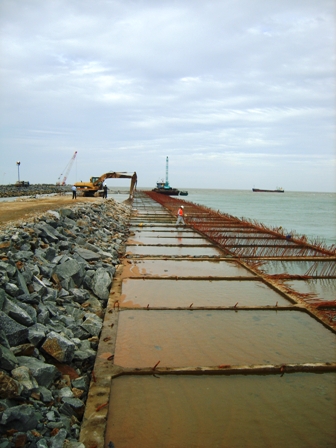

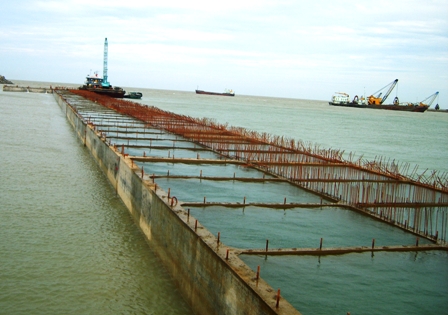

6月6日,华能海南东方电厂码头的17件沉箱全部安装完成,提前40天安全高效地完成业主要求的第三个节点工期,为完成第四个节点工期--10月30日码头移交100米安装卸船机打下了良好的基础。

自5月4日安装沉箱以来,该项目部紧张有序地做好每个沉箱出运安装的各项准备工作,在确保安全的前提下不断总结优化缩短沉箱安装时间,努力克服八所地区恶劣季风气候和八所港作业相互干扰出运安装的影响,见缝插针,积极创造条件,项目部及时调整方案优化资源配置,采取了一系列相应的措施,尽量减少对整个安装工期的影响,累计在季风影响10天不能安装的情况下,通过项目部和参战的船组的共同努力拼搏,用不到33天的时间将17件单件重为1580吨的沉箱顺利安全地安装完,创造了四航局安装大件沉箱的历史最好成绩。

目前,该项目部以此为新起点,乘胜而上,后续工序正有条不紊紧张地进行。
