防城港电厂项目部胜利实现两个节点
- 2006/07/12 15:38:00
- 来源:中港四航局-gzpcc
- 作者:
- 4290次阅读
上月底,防城港电厂项目两个节点--码头前沿停泊港池开挖和沉箱预制、浮运、安装提前20天实现。

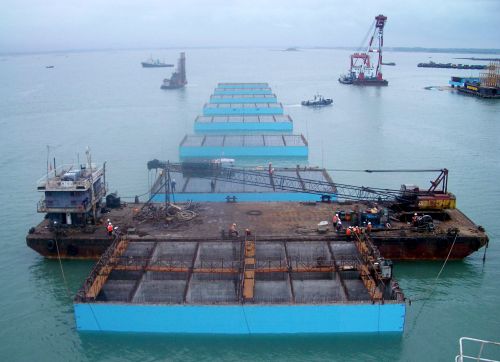

该工程一座长330米的10万吨级煤码头需预制安装沉箱10件,单件重达2938吨。面对沉箱预制、浮运、安装安全风险大、施工组织难度高的挑战,防城港项目部制定科学合理的施工方案,做好技术安全交底,制定"沉箱出运安装应急预防措施","四航防城港"号提前到现场进行试潜,并认真组织好典型施工,于6月26日安全优质高效完成了10个重型沉箱的出运安装任务。
码头前沿港池开挖60.59万立方米,工程量大,防城港电厂项目部合理安排施工,24小时作业,终于顺利完成两个节点目标,为后续施工奠定了坚实基础。 (刘洁 龙腾宙 )
